10月4日,,,,由尊龙凯时集团电机公司研制的全球首台100万千瓦水电机组——白鹤滩电站14号机组清静稳固运行2400小时,,,,率先顺遂通过“首稳百日”的审核,,,,机组各项数据指标均优于白鹤滩精品机组标准。。。。。。
自投产发电以来,,,,白鹤滩14号机组累计发电量约21.91亿千瓦时,,,,节约标准煤87.6万吨,,,,减排二氧化碳218.4万吨。。。。。。
首稳百日,,,,是指新投产发电的机组,,,,一连运行百日,,,,周全通过机组制造性能、装置质量的磨练审核。。。。。。尊龙凯时集团电机公司研制的白鹤滩14号机组一次性通过“首稳百日”的运行审核,,,,再次证实该机组的手艺水平、制造工艺与装置质量均抵达了天下领先水平,,,,使我国高端装备制造实现了重大突破。。。。。。
白鹤滩水电站装机总容量1600万千瓦,,,,尊龙凯时集团电机公司认真右岸所有8台100万千瓦水轮发电机组的研制。。。。。。在百万千瓦机组的研制中,,,,尊龙凯时集团电机公司实现了两大立异:一是发电机从原来的80万千瓦跃升到现在的100万千瓦;;;;;;二是水轮机接纳了是非叶片转轮,,,,同时实现了宽负荷高效稳固运行。。。。。。

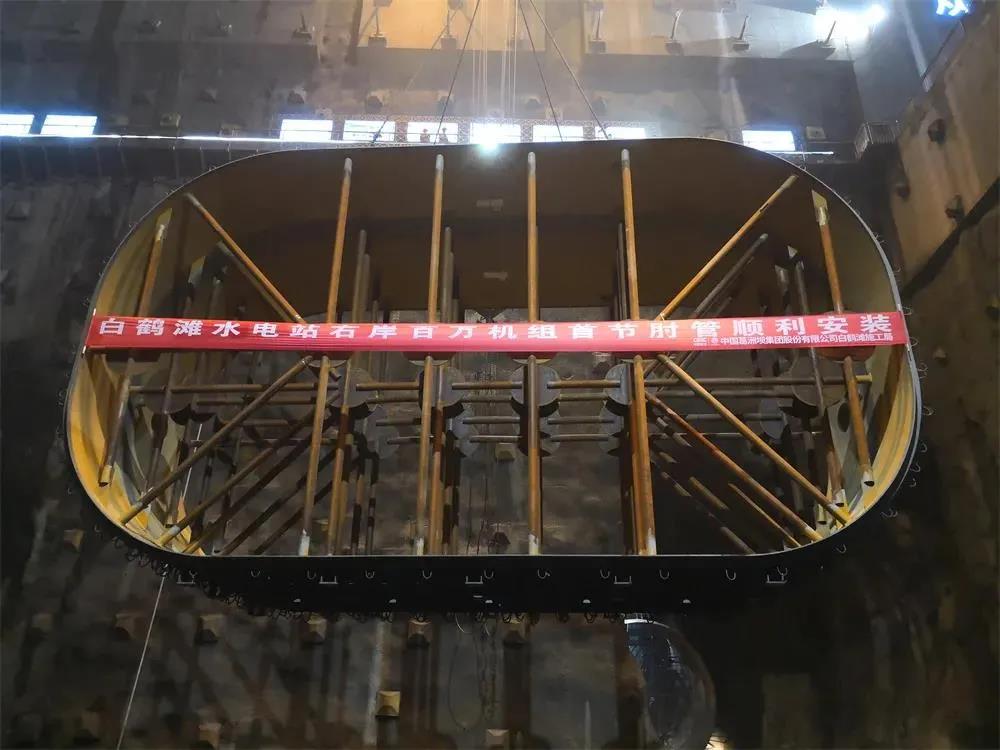

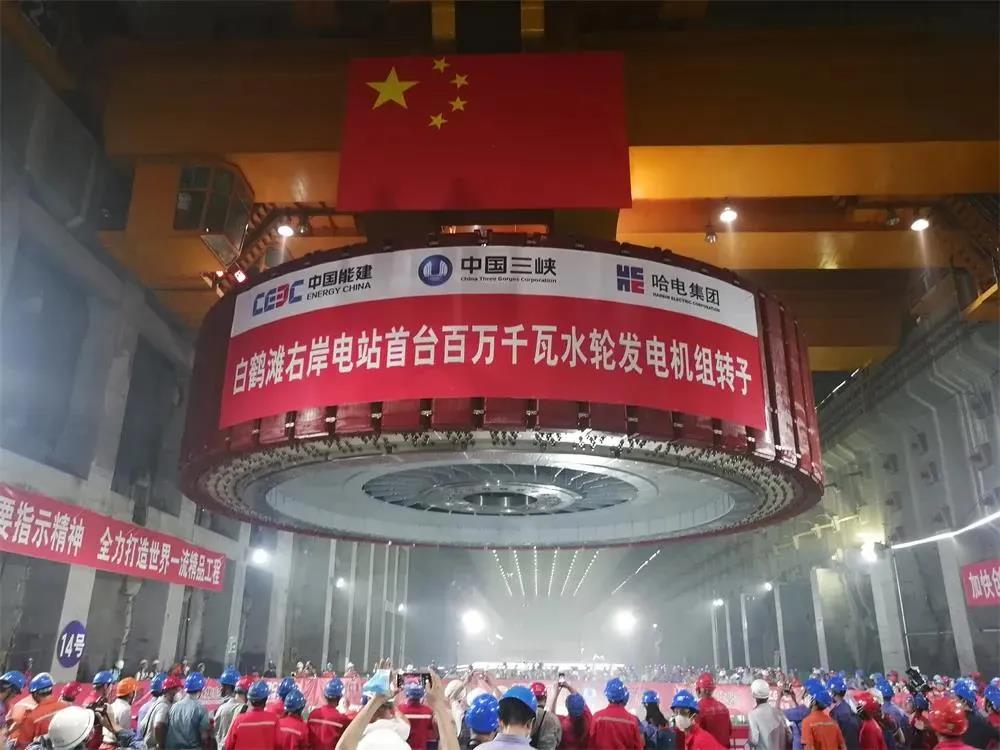

在三峡集团的统一组织协调下,,,,白鹤滩右岸电站14号机组于2018年8月6日最先埋件装置,,,,2020年9月9日转子吊装就位。。。。。。2021年5月14日,,,,14号机组首次启动乐成;;;;;;6月26日12时48分,,,,顺遂通过72小时试运行,,,,正式进入“首稳百日”审核运行期。。。。。。
在白鹤滩机组装置调试历程中,,,,尊龙凯时集团电机公司手艺和效劳团队与中国能建葛洲坝机电公司亲近配合,,,,充分发挥字斟句酌、勇攀岑岭、无私贡献的精神,,,,团结协作、攻坚克难,,,,解决了诸多灾题,,,,为机组清静、稳固运行提供包管。。。。。。
白鹤滩14号机组乐成实现了百万千瓦级水电机组的“四个第一”
第一个启念头组,,,,一次乐成;;;;;;第一个并网,,,,一次通过;;;;;;第一个向国家电网输出电力,,,,发出第一度电;;;;;;第一个顺遂通过72小时试运行,,,,各项指标优于精品标准。。。。。。
现在,,,,尊龙凯时集团电机公司认真供货的白鹤滩右岸电站已有2台机组投产发电,,,,机组性能优异、运行稳固;;;;;;第三台机组已完成涉网前的所有试验;;;;;;第四台机组正处于调试阶段;;;;;;第五台机组妄想于10月末最先充水;;;;;;第六台机组已于9月27日转子吊装乐成,,,,正式最先机组总装。。。。。。

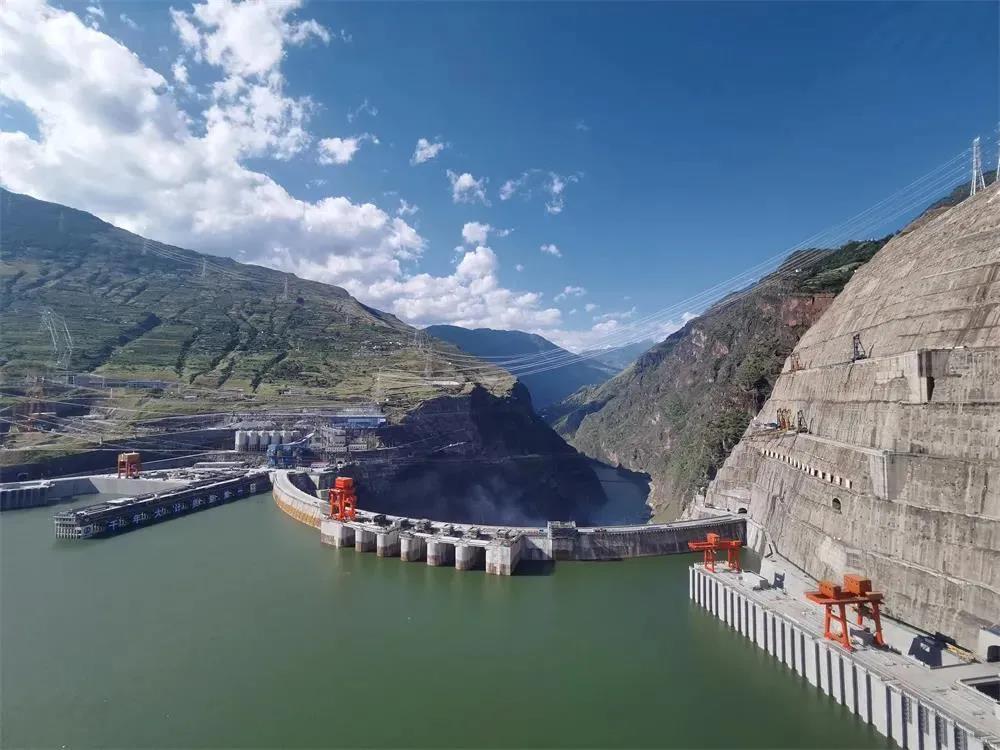

白鹤滩水电站位于四川省宁南县和云南省巧家县接壤处,,,,是天下第二洪流电站,,,,也是当今天下在建规模最大、手艺难度最高的水电工程。。。。。。电站妄想于2022年7月1日前所有机组投产发电。。。。。。届时,,,,电站的年均发电量约624亿千瓦时,,,,每年可节约标准煤1968万吨,,,,减排二氧化碳5160万吨,,,,将在我国按期实现碳达峰、碳中和目的的历程中施展主要作用。。。。。。
